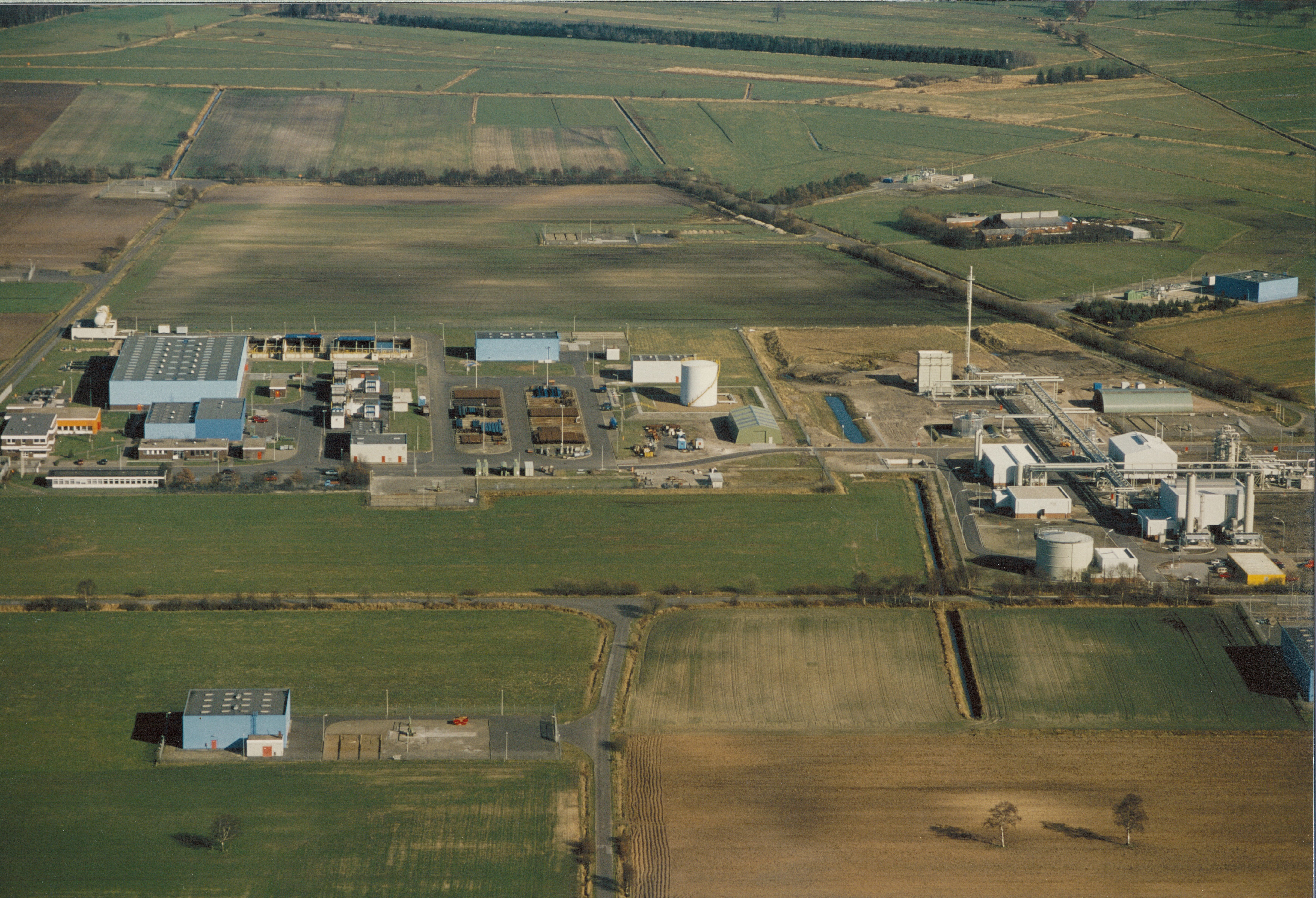

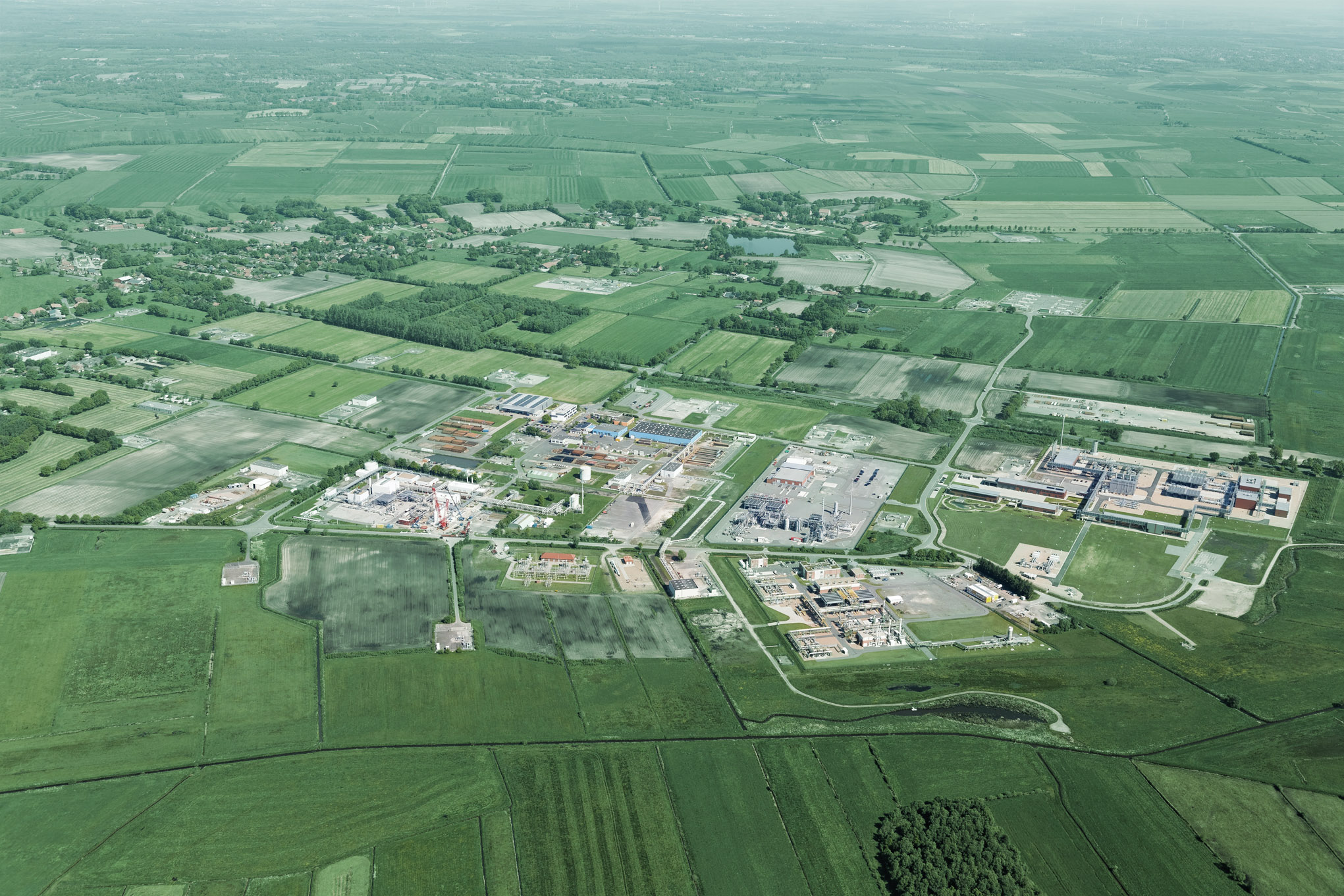

Unsere Erfolgsgeschichte
Beschluss der Bundesregierung zu einer "Bundesölreserve"
IVG wird als Treuhänder von der Bundesregierung beauftragt, im Salzstock Etzel Kavernen für die "Bundesrohölreserve" herzustellen; Gutachten hatten zuvor den Standort in der ostfriesischen Gemeinde Friedeburg empfohlen
Auftrag seitens IVG an KBB (Unternehmensgründung der Salzgitter AG / Deutsche Schachtbau und Tiefbohr GmbH / Preussag AG) zur ingenieurtechnischen Umsetzung

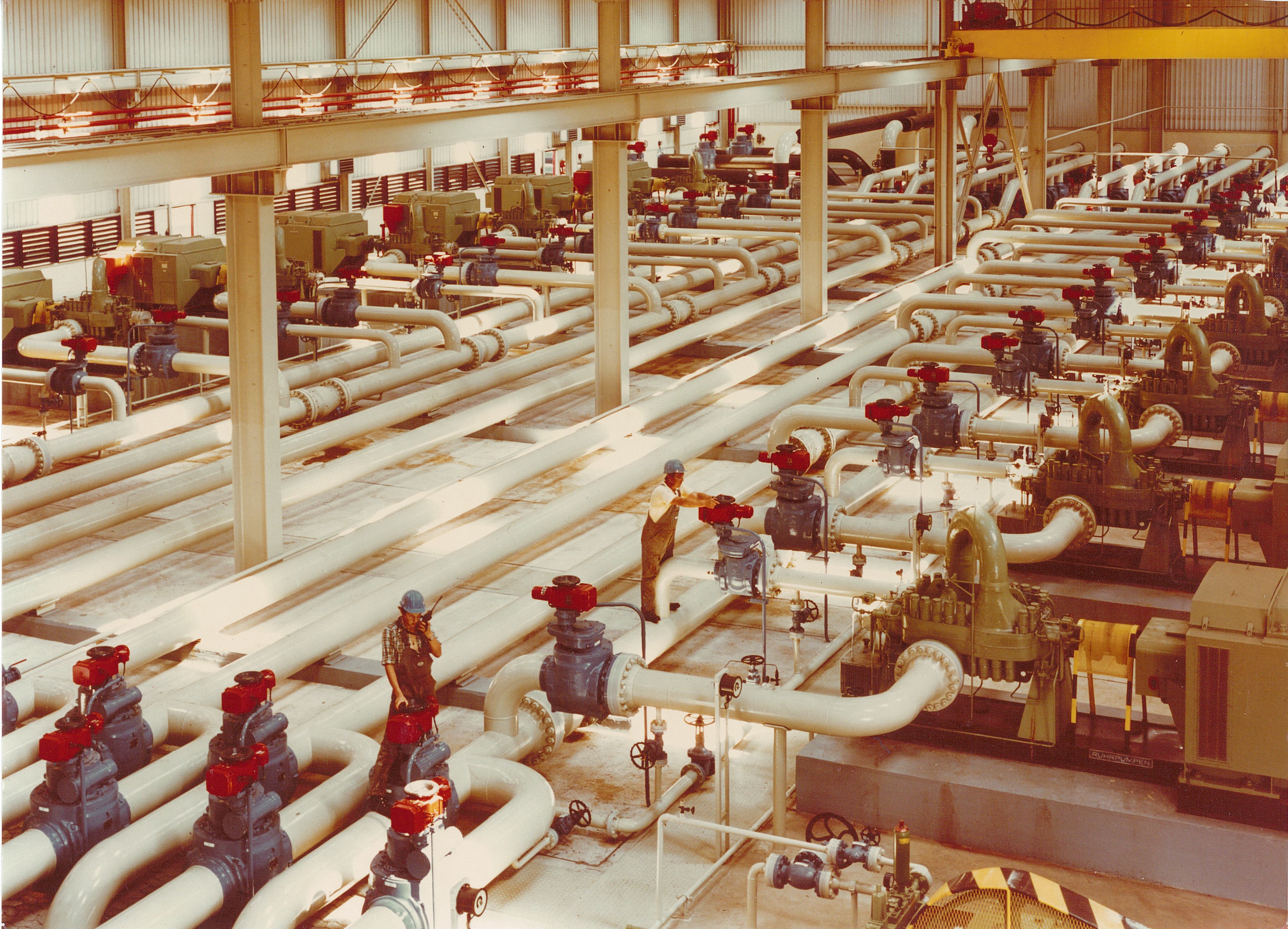

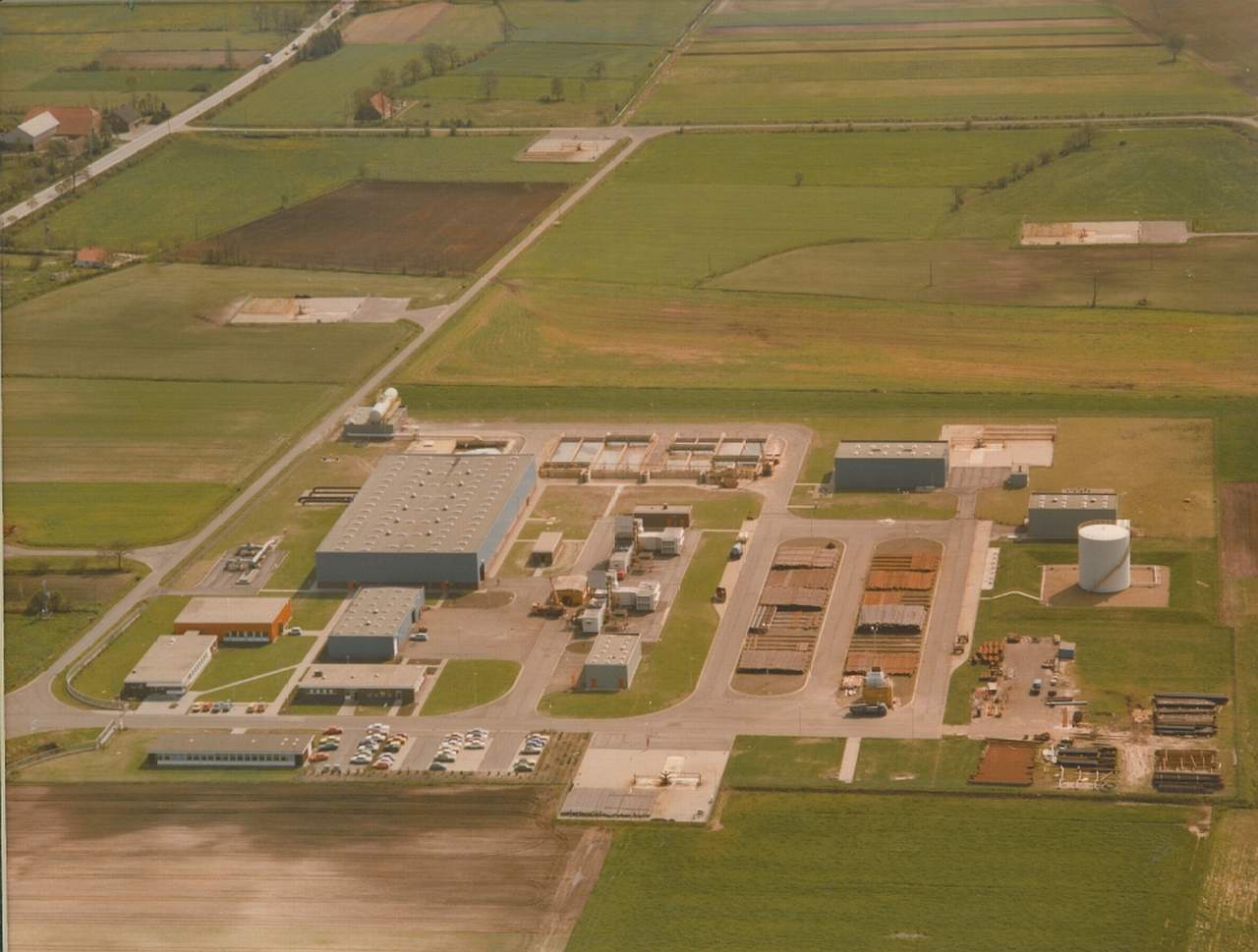

Baubeginn der IVG Betriebsanlagen am Standort Etzel, der 44" Zoll Fernleitungen für Rohöl, Seewasser und Sole nach Wilhelmshaven sowie der Seewasserpumpenstation am Kopf der "Niedersachsenbrücke" am Tiefwasserhafen

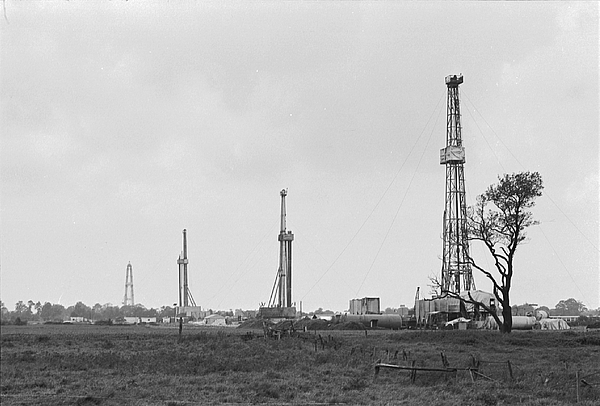

Start des Bohrbetriebs für die Anlage von 33 Kavernenbohrungen mit bis zu fünf Bohranlagen und -unternehmen
Ende des Bohrbetriebs von 33 Kavernen
Jährliche Höhenbeobachtung der Tagesoberfläche wird erstmals durchgeführt
Einzelne Kavernen werden für die kurzfristige Lagerung von Rohöl, Benzin und Gasöl vermietet
Erster Öllagervertrag mit dem EBV (Erdölbevorratungsverband, Körperschaft des öffentlichen Rechts)
Vertrag mit Statoil über die Speicherung von Erdgas in neun umzurüstenden Kavernen, um die seitens Statoil vertraglich vereinbarte Versorgungssicherheit Zentraleuropas sicherzustellen
Umrüstung von acht Kavernen von Öl- auf Gasbetrieb, dazu
u. a. Einbau einer gasdichten Förderrohrtour (bis 1991)

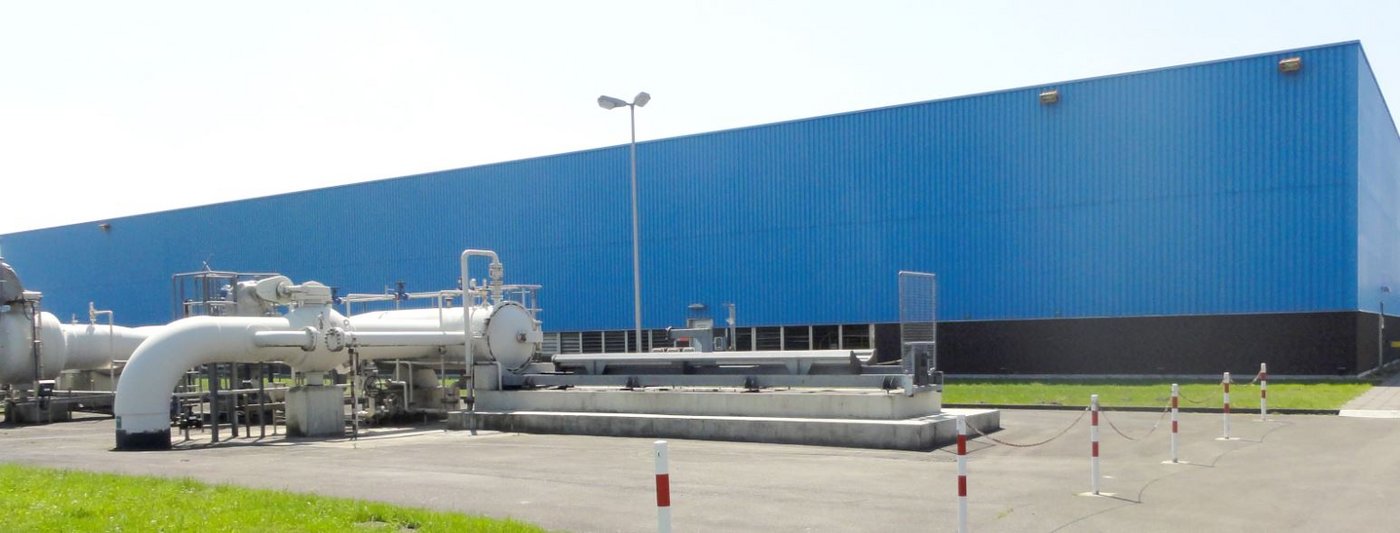

Baubeginn der Gasbetriebsanlage des Etzel Gas-Lagers (EGL, Konsortium aus verschiedenen Erdgasproduzenten und -versorgern unter der Führung von Statoil) und Bau der Emden-Etzel-Pipeline (Anlandungspunkt der Norpipe)

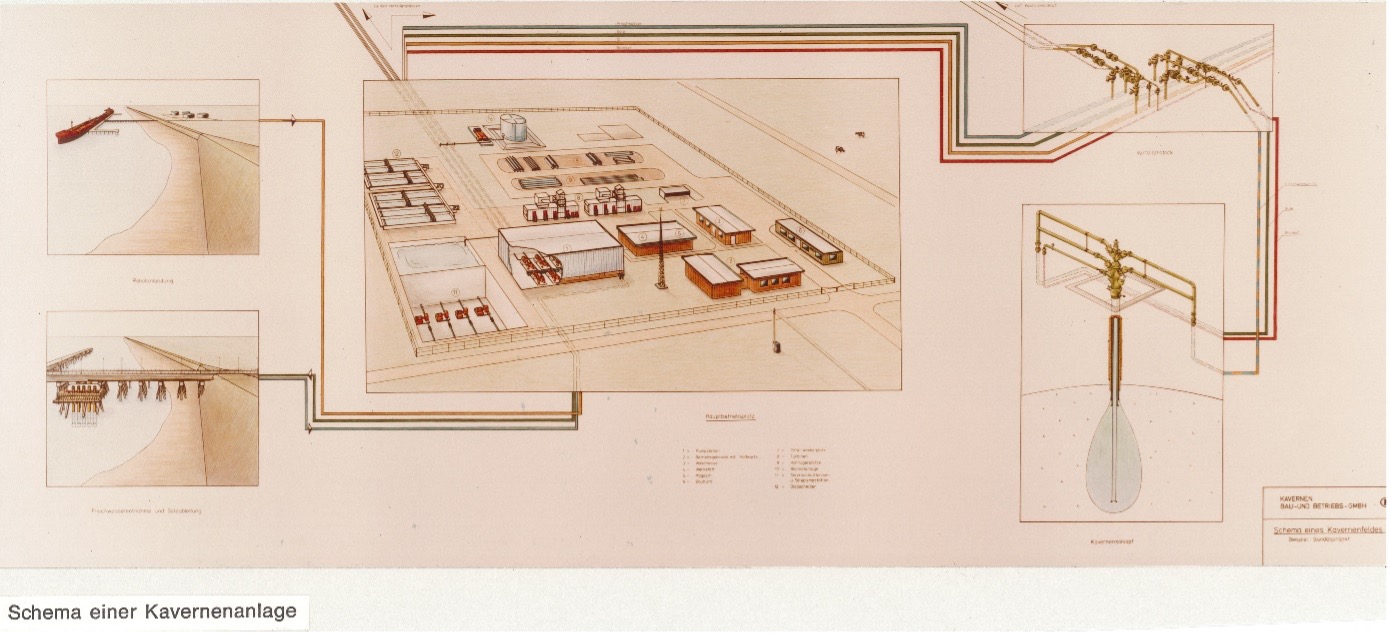

Bohr- und Solbetrieb für sechs neue Kavernen zur Öllagerung für EBV und die niederländische C.O.V.A. bis 1998; erstmals in Deutschland werden abgelenkte Bohrungen angewendet, dadurch können mehrere Kavernen auf einem sog. „Cluster“- Betriebsplatz zusammengefasst werden
Feierliche Inbetriebnahme des Etzel Gas-Lagers und Beginn der Gaserstbefüllung der Umrüstkavernen
Ab 1995 Anbindung des Energiespeichers Etzel an die Europipe I und das NETRA-Versorgungsnetz. Anlagenstatus: 33 Kavernen (25 für Öl, acht für Gas)
Ende der Gaserstbefüllung (acht Kavernen), planmäßige Umrüstung der neunten Kaverne
Auslagerung und Verkauf des Rohöls der Bundesrohölreserve in drei Phasen. Im direkten Anschluss an die Auslagerung von etwa drei Mio. m³ stockt der EBV gleichzeitig die vorzuhaltenden Bestände um dieselbe Menge Öl auf
Fertigstellung der sechsten Ölkaverne, dadurch erhöht sich das Öllagerpotenzial um rund 2,6 Mio. m³, Ende Gaserstbefüllung der neunten Umrüst-Kaverne; Arbeitsgaskapazität beträgt 560 Mio. m³
Inbetriebnahme einer weiteren Gaspipeline (Europipe II) und Verbindung durch NETRA II
Ende der letzten Auslagerungsphase der Bundesrohölreserve
Planungsbeginn des weiteren Ausbaus des Kavernenfeldes
Entwicklung vom Rohölspeicher zu einem der größten Gasspeicherplätze
Sommerfest der IVG in Etzel
Zwei Kavernenfonds werden aufgelegt, zusammengenommen die größten Infrastrukturfonds in Deutschland. Anleger sind Investoren aus der Versicherungswirtschaft, Pensionsfonds und Stiftungen
IVG Caverns GmbH und IVG Kavernenbetriebsführungsgesellschaft mbH werden gemäß ISO 9001 (Qualitätsmanagement) und SCC** (Arbeits-, Gesundheits- und Umweltschutz) zertifiziert
Erweiterung des Etzel Gas-Lagers um einen Gasverdichter
Baubeginn der neuen Obertageanlagen der Etzel-Kavernenbetriebsgesellschaft (EKB) und der Friedeburger Speichergesellschaft Crystal
Baubeginn des Logistik- und Dienstleistungszentrums für IVG (Fertigstellung 2010)
Baubeginn der Bunde-Etzel-Pipeline (BEP), die über 60 km Etzel mit dem niederländischen Knotenpunkt Bunde/Oude Statenzijl verbindet
Baubeginn der Gasbetriebsanlage des ESE - Erdgasspeicher Etzel und Fertigstellung einer weiteren Umrüstkaverne
Start des Kavernen-Informationszentrum Etzel mit Bürgertelefon und Website
Übergabe der ersten vier neuen Gaskavernen an einen Kunden
Gründung des Kavernenbeirats der IVG Caverns
Arbeiten für Ausgleichs- und Ersatzmaßnahmen beginnen am Standort Etzel

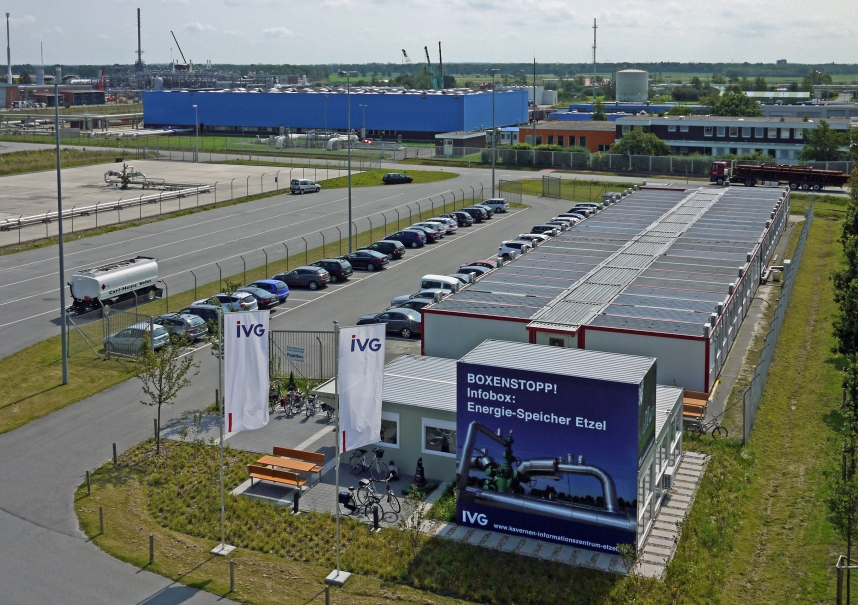

Eröffnung der Infobox am Standort Etzel
IVG stellt „Senkungsprognose“ der Öffentlichkeit vor

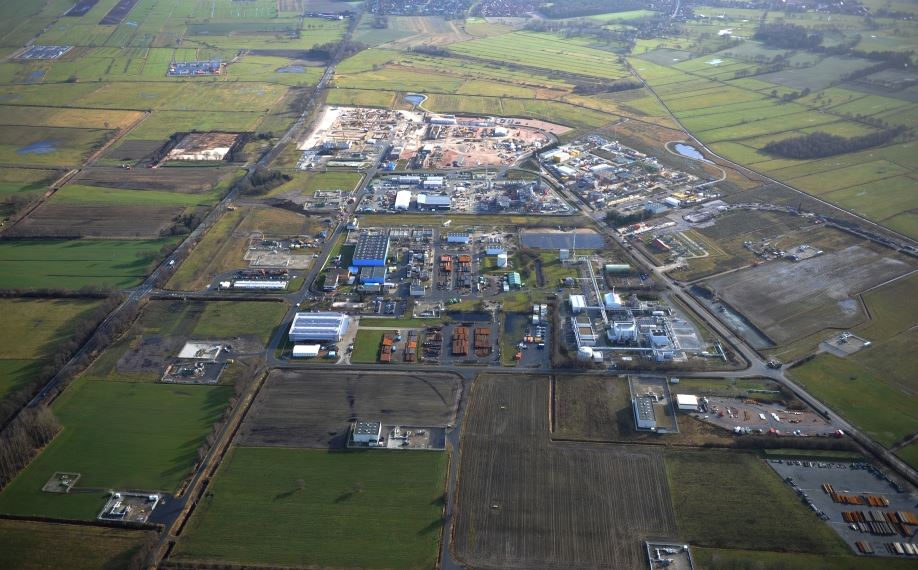

Übergabe von weiteren sieben neuen Kavernen an Mieter (insgesamt 99 Kavernenstandorte genehmigt); Anlagenstatus: 52 Kavernen (23 für Öl, 29 für Gas)
Bereits 3.500 Besucher in der Infobox
Jubiläum „40 Jahre IVG am Standort Etzel“ mit Festveranstaltung, Spatenstich des neuen Verwaltungsgebäudes und „Tag der offenen Tür“ zusammen mit den Betreibern am Standort mit weit über 5.000 Besuchern
IVG initiiert Dialog-Veranstaltungsreihe „Erzeugen – Vernetzen – Speichern“ mit drei Veranstaltungen unter der Schirmherrrschaft von Niedersachsens Ministerpräsident David McAllister
Über 10 Mio. m³ Öl langfristig eingelagert
Inbetriebnahme von 3 neuen Gasstationen (Kunden)
Einweihung des neuen IVG-Verwaltungsgebäudes am Standort Etzel
Start des Programms zur langfristigen Bestandssicherung der Leitungen im Südfeld der Kavernenanlage Etzel
Natursole aus dem Kavernenbau wird probeweise für den Winterdienst in der Region benutzt
10.000ste Besucherin in der Infobox
Auch in diesem Jahr wurden wieder mehrere gemeinnützige Organisationen und Projekte im Umfeld der Kavernenanlage Etzel mit der traditionellen Weihnachtsspende der IVG-Stiftung bedacht
Erster Abschnitt der Leitungserneuerung im Südfeld abgeschlossen (Phase I)
Beginn der Baumaßnahmen des zweiten Abschnitts

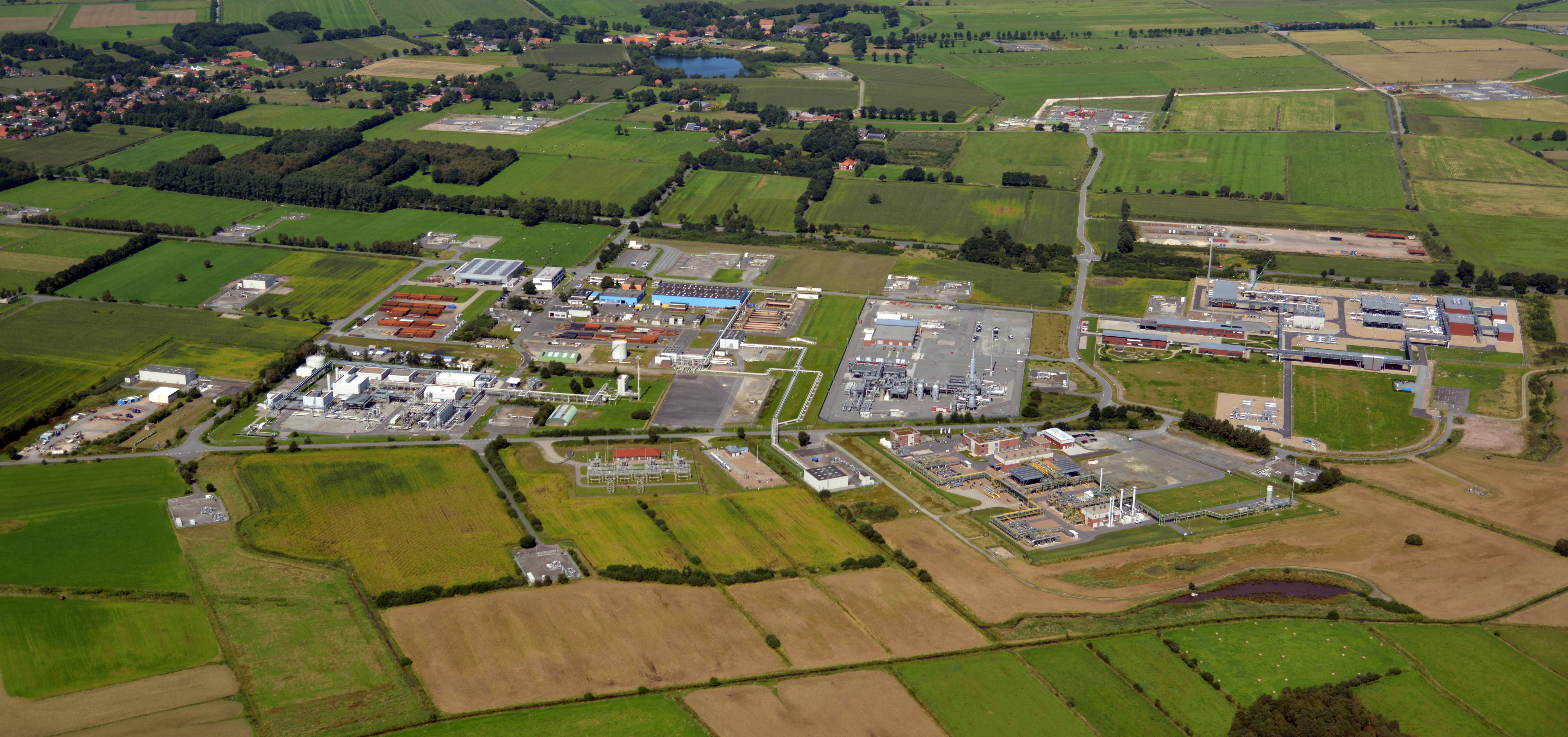

In Etzel werden in 49 Kavernen rund 4,5 Mrd. Kubikmeter Arbeitsgas gespeichert. Zwei Gaskavernen sind im Bau und werden bis 2017 fertiggestellt
Vertrauensbildende Gebäude-Monitoringmaßnahmen im Umfeld der Kavernenanlage Etzel beginnen
Maßnahmen zur Verstärkung der Gasförderrohrtouren bei Neubaukavernen im Kavernenfeld Etzel gestartet
Baumaßnahme „Austausch des Maade-Dükers“ in Rüstersiel erfolgreich abgeschlossen
Über 12.000 Besucher in der Infobox
Baumaßnahme für zweiten Abschnitt der Leitungserneuerung im Südfeld abgeschlossen (Phase I)
BGR präsentiert erste Ergebnisse der neuen Senkungsprognose
Im Rahmen einer umfassenden Reorganisation werden die Tochtergesellschaften der IVG Immobilien AG in die unternehmerische Eigenständigkeit entlassen. Nach der Verlegung des Gesellschaftssitzes Anfang des Jahres 2016 nach Friedeburg, ist mit der Umfirmierung am 01.07.2016 der Prozess der Verselbständigung für die STORAG ETZEL vollzogen
Nachbarschaftsfest "Info- und Familientag" am Standort Etzel der STORAG ETZEL
Vorzeitiger Abschluss der Maßnahmen zur Verstärkung der Gasförderrohrtouren bei Neubaukavernen im Kavernenfeld Etzel im 3. Quartal. 28 Kavernen wurden seit Sept. 2015 nacheinander verstärkt
Start der Arbeiten zur Erst-Komplettierung der Untertageausrüstung von zwei Neubaukavernen
STORAG ETZEL stellt BGR-Abschlussbericht zur Senkungsprognose 2016 vor
20. Sitzung des Kavernenbeirats
Fertigstellung von 2 neuen Gaskavernen, damit sind 75 Kavernen in Betrieb (51 für Gas-, 24 für Ölspeicherung)
Baumaßnahmen für den nächsten Abschnitt der Südfeldsanierung beginnen (Phase II)
Betreiber am Standort Etzel übergeben ein Feuerwehrfahrzeug und feuerwehrtechnische Ausrüstungen an die Gde. Friedeburg
Baumaßnahmen für die nächsten Abschnitte der Südfeldsanierung (Phase II) werden weitergeführt
22. Sitzung des Kavernenbeirates der STORAG ETZEL
25 Jahre Etzel Gas-Lager
Startschuss für "Lebensraum Kavernenanlage Etzel" – Der Blog der STORAG ETZEL
STORAG ETZEL stellt die Ergebnisse der Auswirkungsanalyse im Kavernenbeirat vor
STORAG ETZEL investiert im Zeitraum von 2015 bis 2020 insgesamt rund 100 Mio. Euro in Anlagen- und Betriebssicherheit
Über 15.000 Besucher in der Infobox des Kavernen-Infozentrums Etzel
STORAG ETZEL reicht die Antragsunterlagen für den neuen fakultativen Rahmenbetriebsplan für die bereits genehmigten 99 Kavernen ein
Einer der Kavernenfonds erwirbt STORAG ETZEL, dieser ist bereits Eigentümer der Mehrzahl der Öl- und Gaskavernen am Standort Etzel
Zulassung des Rahmenbetriebsplans für die Kavernenanlage Etzel (99 Kavernen) für die nächsten 50 Jahre erteilt
Mission erfüllt: Der Kavernenbeirat der STORAG ETZEL wird nach 10 Jahren und 25 Sitzungen aufgelöst
Rekomplettierung der ersten von 28 verstärkten Neubau-Gaskavernen abgeschlossen
Arbeiten an der fünften Ölkaverne zur Verbesserung der Bohrlochintegrität abgeschlossen
Südfeldsanierung: Abschluß des Programms zur langfristigen Bestandssicherung der Leitungen im Südfeld mit Inbetriebnahme der Rohrleitungsanlagen der im Jahr 2020 umgesetzten Bauabschnitte der Phase II der Arbeiten (BA3 / BA4)
Rekomplettierung von Gaskavernen im Nordfeld der Kavernenanlage wird fortgesetzt
Auswirkungsmanagement der STORAG ETZEL: Erste Maßnahmen wurden umgesetzt
STORAG ETZEL beteiligt sich gemeinsam mit Standortpartner EKB STORAGE an Förderaufruf „Technologieoffensive Wasserstoff“ des BMWi
50 Jahre Kavernenanlage Etzel
Startschuss für das Projekt „H2CAST Etzel“ zur Erforschung der Wasserstoffspeicherung im Salzstock Etzel
Der Standort soll H2-Ready gemacht werden
Arbeitsprogramm zur Verbesserung der Bohrungsintegrität im Südfeld der Kavernenanlage Etzel wird stetig weitergeführt
Feier des 50+1-jährigen Jubiläums
Anschluss des Standortes über eine weitere Pipeline (WAL) an den LNG-Terminal in Wilhelmshaven
Erster Dichtheitstest mit Wasserstoff an Kavernen in Etzel beginnt
Erfolgreicher Abschluss des ersten Dichtheitstests mit Wasserstoff an Kavernen in Etzel
STORAG ETZEL stellt Bewilligungsantrag für das Zukunftsprojekt "Kavernenfeld Jever-Berdum" für grünen Wasserstoff
Neugestaltung der Infobox des Kavernen-Infozentrums Etzel
Antragsverfahren für Ausweitung von Industrieflächen am Standort Etzel

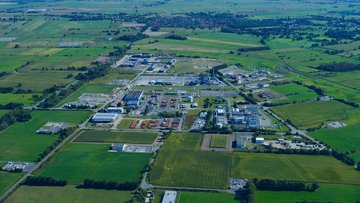

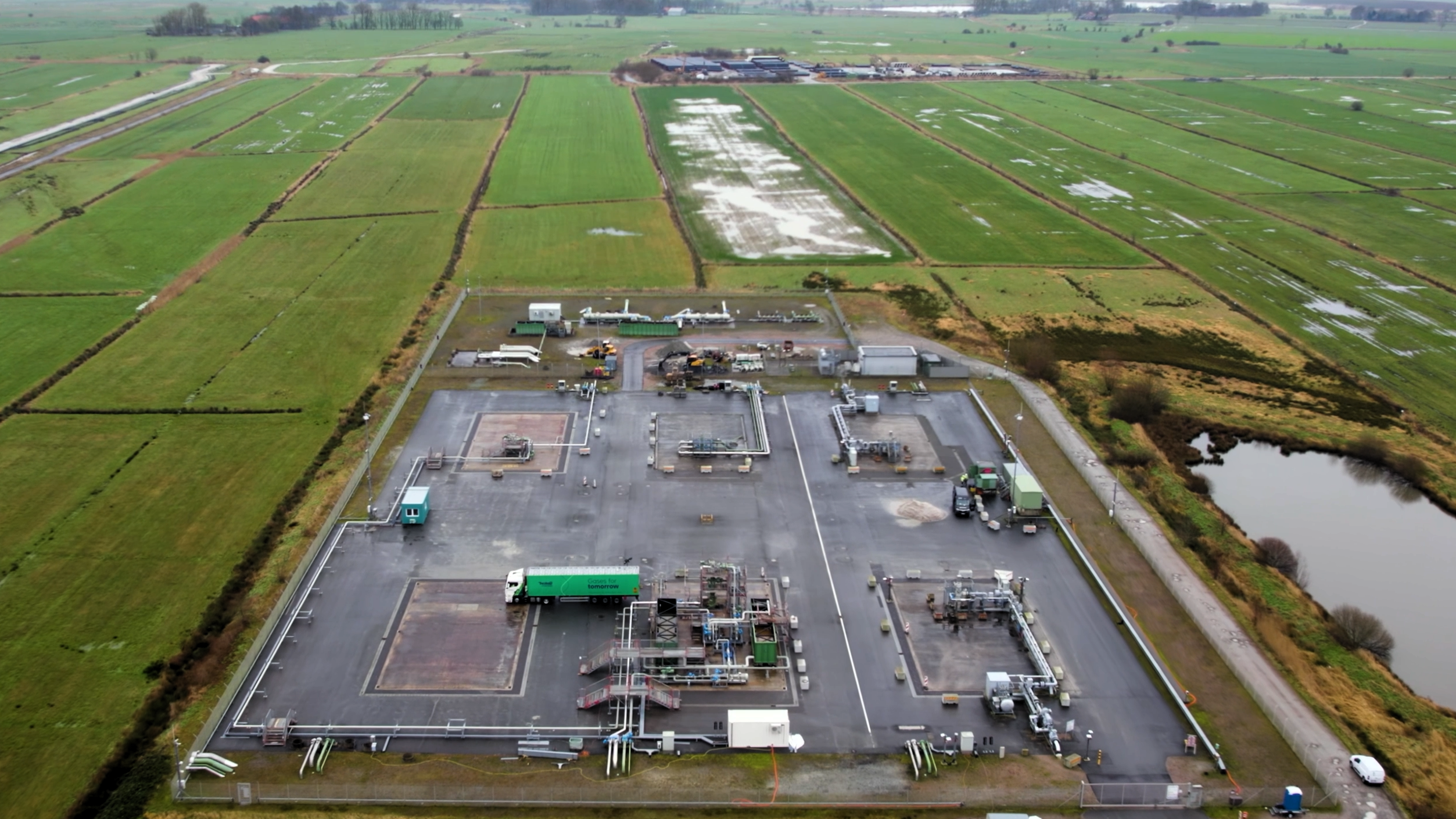

H2CAST Etzel: Umrüstung der beiden Projektkavernen für den Testbetrieb zur Wasserstoffspeicherung durchgeführt
